Энергетики вместе со всей Россией готовятся к чемпионату мира по футболу 2018 года. На особом контроле специалистов ПАО «МОЭСК» – примерно сорок объектов, расположенных в Москве и Московской области.
Это и центральные арены столицы – «Лужники» и «Спартак», и различные инфраструктурные объекты: аэропорты, транспортно-пересадочные узлы, станции метрополитена, учреждения здравоохранения, тренировочные комплексы.

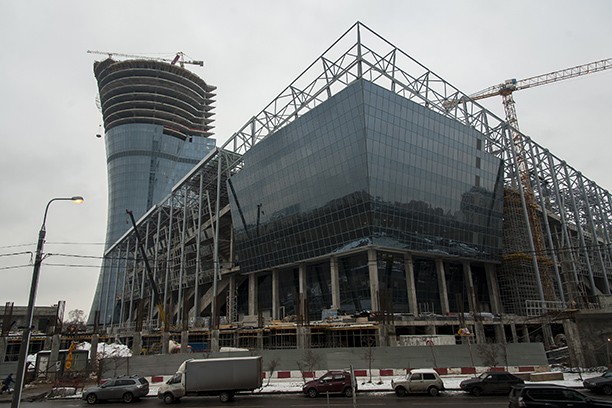

Особое внимание – строящимся объектам. Среди них – стадион ЦСКА, который станет одной из тренировочных площадок мирового первенства.
О том, какие работы выполнены по подключению данного объекта к электроснабжению, журналистам рассказали и показали в ходе пресс-тура, организованного МОЭСК.
Директор филиала «Московские кабельные сети» Роман Войнов сообщил, что для обеспечения работы стадиона потребуется примерно 13 МВт электрической мощности. На данный момент большая часть работы выполнена.
– Мы работаем в тесном контакте с ЦСКА. Все вопросы, связанные с ограниченностью помещений, территорий, решаются максимально оперативно. На сегодняшний день работы по подключению стадиона к электроснабжению завершены практически на 90 процентов, – отметил господин Войнов. – С технической точки зрения это сложный и интересный проект, который энергетики МОЭСК реализуют в довольно сжатые сроки. С точки зрения болельщика – новый стадион будет отвечать всем требованиям как по надежности и качеству электроснабжения, так и по энергетической безопасности. Схемой предусмотрены резервные источники питания, при строительстве и монтаже использовалось современное оборудование и материалы в основном отечественных производителей.
Заместитель генерального директора профессионального футбольного клуба ЦСКА по строительству Владимир Судариков добавил, что стадион рассчитан на 30 тысяч мест. Площадь застройки относительно невелика – всего 7 гектаров. Помимо стадиона, строятся еще четыре здания: два административных, 142‑метровый офисно-деловой центр и гостиница. Кроме того, на территории стадиона разместится парковка на 1400 мест. Поскольку объектов много, электрическая нагрузка будет высокой.
Серьезное внимание, по словам представителя ЦСКА, уделили системам вентиляции, дымоудаления, пожарной безопасности. Кроме того, на угловых зданиях используются холодильные центры.
Роман Войнов уточнил, что с учетом потребностей и конструктивных особенностей объекта энергетики построят для ЦСКА более 70 километров кабельных сетей различного класса напряжения. Любопытно, что в 1890 году общая протяженность кабельных линий по всей Москве не превышала 50 километров.
– К стадиону уже проложены две кабельные линии среднего класса напряжения 20 кВ. Подача напряжения осуществляется от питающего центра «Магистральная», эта подстанция расположена в шести километрах от стадиона. Далее от сетей 20 кВ электричество будет преобразовано в низкое напряжение и по сетям 0,4 кВ доставлено до каждого конкретного объекта на стадионе, – уточнил директор филиала ПАО «МОЭСК» – «Московские кабельные сети».
Он также подчеркнул, что смонтированные на территории стадиона семь трансформаторных подстанций выполнены по индивидуальному проекту, с учетом особенностей расположения и потребностей объекта в электричестве. Сегодня на подстанциях ведется монтаж оборудования.
Все работы по своей части энергетики завершат до конца 2015 года, а первый матч на новом стадионе ЦСКА состоится уже будущей весной.
