Филиал МРСК Северо-Запада «Комиэнерго» завершил строительство линии 110 кВ Соколовка – Пажга.
Это первый этап масштабного инвестиционного проекта филиала по сооружению ВЛ 110 кВ ТЭЦ СЛПК – ПС «Визинга». Новая линия позволит существенно повысить надежность электроснабжения Сысольского, Прилузского и Койгородского районов Республики Коми.
Сегодня электроснабжение потребителей этих районов осуществляется от транзита 110 кВ Сыктывкар – Визинга – Объячево – Мураши. Транзит 110 кВ общей протяженностью 300 километров введен в эксплуатацию в 1966‑1968 годах и не рассчитан на большие нагрузки. В настоящее время от транзита включено тринадцать подстанций с фактической нагрузкой 31,5 МВА.
Однако в ближайшие несколько лет, по прогнозам специалистов филиала, нагрузка вырастет почти в два раза – до 56 МВА. Большую часть возрастающей нагрузки на транзит 110 кВ составят договоры технологического присоединения. Кроме того, к существующим центрам питания потребителей предполагается присоединение Финно-угорского этнокультурного парка села Ыб Сыктывдинского района. Также в настоящее время правительство республики прорабатывает вопрос закрытия ряда нерентабельных котельных в сельских районах с последующим переводом потребителей на электроотопление – в южном энергоузле такой проект уже реализован, например в Сысольском районе.
Справиться с возрастающими нагрузками «Комиэнерго» сможет при наличии второй линии на юг республики. Линия 110 кВ Соколовка – Пажга в рамках масштабного инвестиционного проекта и должна стать первым «сдвоенным участком». Проект является приоритетным для региона и включен в программу развития электроэнергетики Республики Коми на 2011‑2015 годы.

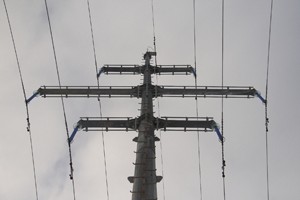

На строительство участка Соколовка – Пажга протяженностью 25 километров МРСК Северо-Запада направила 125 миллионов рублей. Линия состоит из 139 опор – 19 анкерных (решетчатых) и 120 многогранных. Последние имеют ряд преимуществ, которые были по достоинству оценены «Комиэнерго» еще при строительстве ВЛ 110 кВ Войвож – Помоздино. Небольшой вес многогранных оцинкованных опор сильно облегчил их доставку, монтировались они непосредственно на месте установки. Подобные опоры меньше подвержены вибрационным деформациям и, в отличие от железобетонных, не разрушаются от перепадов температуры. Прогнозируемый срок их службы – порядка шестидесяти лет.
Вместо стеклянных изоляторов при строительстве использованы вандалоустойчивые полимерные. Новый провод с увеличенным сечением в случае необходимости позволит запитать южные районы республики, а также столицу Коми со стороны Кировской области. Кроме того, на линии использован усовершенствованный грозозащитный трос – помимо увеличенных физических свойств, в него встроен оптический кабель. Это позволит не только защитить ЛЭП от прямых ударов молний, но и передавать данные.
Также на линии установлены многочастотные гасители вибрации, которые позволят существенно увеличить срок службы провода. Последний тоже усилен стальным сердечником.
Строительство новой линии 110 кВ Соколовка – Пажга сильно осложнялось тем, что она является действующей. В период рабочего дня, то есть с утра и до вечера, электроснабжение со стороны Сыктывкара прекращалось, и южные районы Коми запитывались со стороны Кировской области. При этом постоянно соблюдалась двухчасовая аварийная готовность. Во время отключений рабочие кировской подрядной организации «Мехколонна-24» демонтировали старые и тут же устанавливали новые опоры.
– Конечно, гораздо проще было бы отключить линию до осени и спокойно продолжать строительство новой, – рассказал журналистам в августе, во время инспекции места строительства линии, заместитель генерального директора МРСК Северо-Запада – директор «Комиэнерго» Иван Медведев. – Однако лето на севере редко бывает пригожим. В этом году нередки штормовые предупреждения. В таких условиях полагаться на единственную нить – линию, которая питает юг Республики Коми со стороны Кировской области, мы не можем. Поэтому была выполнена уникальная по своей сути операция – линия строилась и в то же время в любой момент могла быть поставлена под нагрузку.
Тогда же Иван Медведев призвал подрядчика не снижать темпов строительства и приложить максимум усилий, чтобы завершить энергообъект до начала зимы. Строители с поставленной задачей справились. Рабочие «Мехколонны-24» использовали малейший шанс для продолжения работ. Трудности создавал не только факт строительства действующей линии. Лето – традиционная пора ремонтной кампании и подготовки предприятий энергетики к зиме. Поэтому «Кировэнерго» давало добро на отключения далеко не всегда. За пять месяцев – с июня по октябрь – разрешения были даны лишь на 84 дня работы.
– Продвигались мы по‑разному – когда ставили до десяти опор за день, а при прохождении болота, бывало, и одну опору за неделю. Местность у вас очень сложная – болота на каждом шагу, – делился впечатлениями технический директор – главный инженер подрядной организации «Мехколонна-24» Александр Запольских.
Строительство линии Соколовка – Пажга стало приоритетным проектом инвестиционной программы ОАО «МРСК Северо-Запада». «Комиэнерго» – пилотный среди филиалов энергокомпании по внедрению системы управления проектами с использованием программного продукта «Primavera». За строительством линии велся трехуровневый контроль.
На сегодняшний день линия 110 кВ Соколовка – Пажга – единственный в Коми сдвоенный участок на многогранных опорах.
В будущем масштабный инвестиционный проект «Комиэнерго» будет продолжен: на 2014 год запланированы работы по расширению подстанций «Соколовка» и «Пажга», затем возобновится строительство линии. В целом реализация проекта ВЛ 110 кВ ТЭЦ СЛПК – подстанция «Визинга» рассчитана до 2015 года.
